Проектирование начинается с исходных данных и задания, затем проходит через эскиз и архитектурный раздел к конструкциям и инженерным системам. Срок зависит от площади, сложности и состава комплекта. Для понятного планирования мы указываем диапазоны, а не обещаем одну дату для любого дома.

Ни один раздел не существует сам по себе. Конструктору нужна согласованная архитектура, инженерам — планировки и конструктивные ограничения, а архитектору — обратная связь по шахтам, оборудованию и выполнимости решений.

Ниже приведена рабочая последовательность и диапазоны из нашей практики. Нижняя граница соответствует срокам в коммерческом предложении для конкретного проекта; верхняя оставляет время на обычные уточнения и координацию. Рабочие дни считаются после получения исходных данных и согласования предыдущего этапа.

Основные этапы работы

График конкретного дома формируется после определения состава разделов. Некоторые инженерные работы могут идти параллельно.

  1. Сбор исходных данных, первичная анкета и формирование задания на проектирование.
  2. Эскиз: варианты планировки, объём, посадка и архитектурный образ дома.
  3. Проверка планируемого бюджета по предложениям подрядчиков и поставщиков.
  4. Архитектурный проект и фиксация материалов, размеров и ведомостей.
  5. Конструктивный раздел и расчёт несущей системы.
  6. Водоснабжение и канализация — ориентировочно 10–14 рабочих дней.
  7. Отопление, вентиляция, снеготаяние и решения котельной — ориентировочно 23–30 рабочих дней.
  8. Электроснабжение и освещение — ориентировочно 7–10 рабочих дней.
  9. Модель строительной площадки при необходимости — ориентировочно 5–7 рабочих дней.
  10. Итоговая междисциплинарная проверка, выдача комплектов и знакомство с ними строителей и технического надзора.
Составить график проектирования вашего домаОткроется первичная анкета. Ответы помогут нам понять задачу и подготовить предложение по составу, стоимости и срокам проектирования.

1. Исходные данные и техническое задание

На старте мы выясняем параметры участка, состав семьи, помещения, технологию, инженерные источники и бюджетные ориентиры. Ответы превращаются в проверяемое задание, а недостающие документы — в список действий.

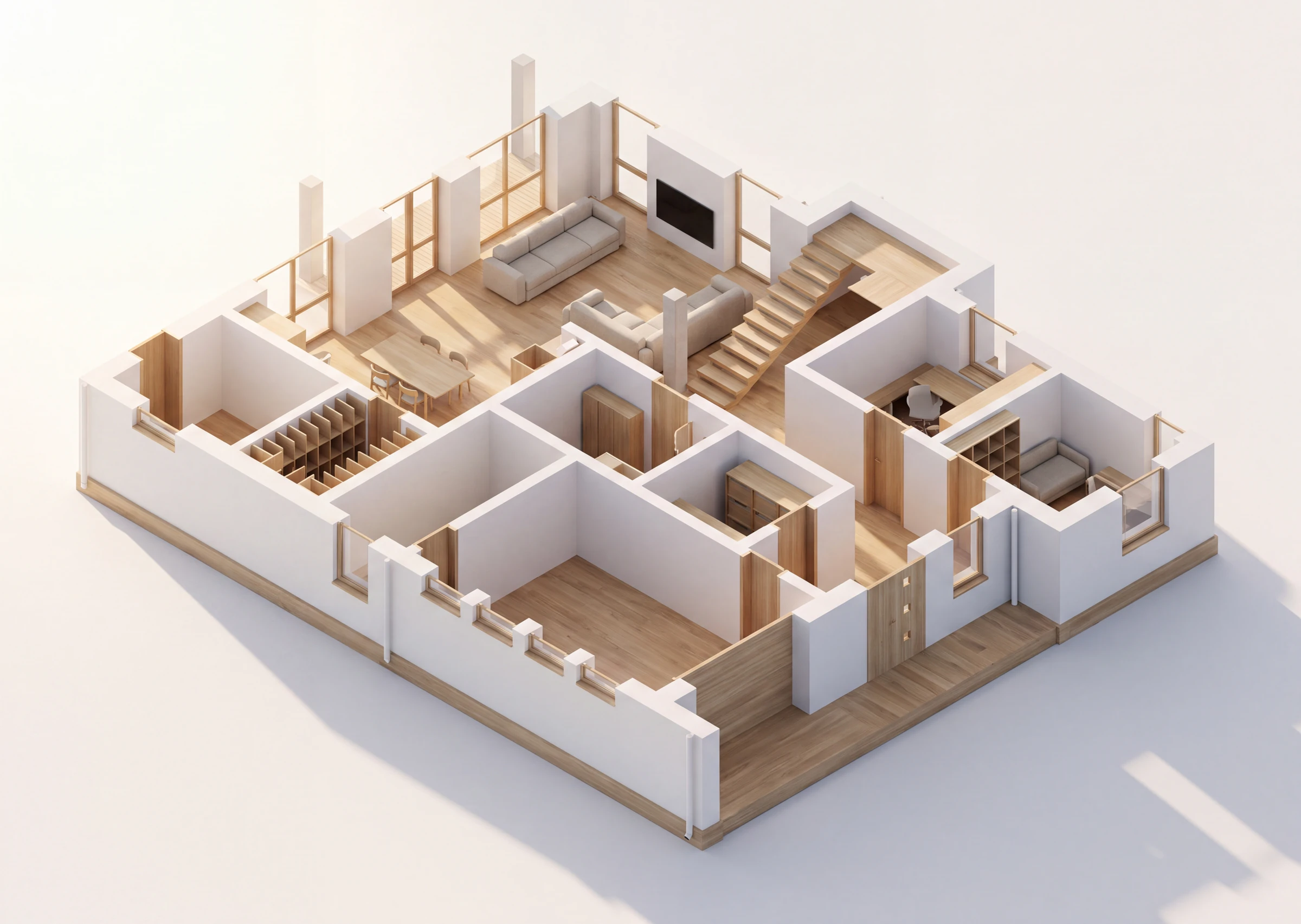

План первого этажа индивидуального частного дома
Планировка становится рабочим результатом после согласования помещений, мебели и связей между ними.Из проекта «Формы и Нормы»

2. Эскиз и архитектурный проект

Сначала сравниваются варианты, затем фиксируются форма, планировка и фасады. После контрольной проверки бюджета архитектурные решения детализируются в рабочих планах, разрезах, ведомостях и узлах.

Срок архитектурного этапа рассчитывается индивидуально: в использованном коммерческом предложении архитектура уже была предоставлена заказчиком, поэтому переносить из него искусственную цифру на все дома было бы неверно.

Индивидуальный частный дом после разработки архитектурного проекта
Согласованный архитектурный образ должен совпадать с планировкой и рабочей документацией.Из проекта «Формы и Нормы»

3. Конструктивные решения

После фиксации архитектуры конструктор рассчитывает фундамент, стены, перекрытия и кровлю. Для рассмотренного состава коммерческого предложения конструктивный раздел занимал 14 рабочих дней; для публичного планирования разумный ориентир — 14–20 дней.

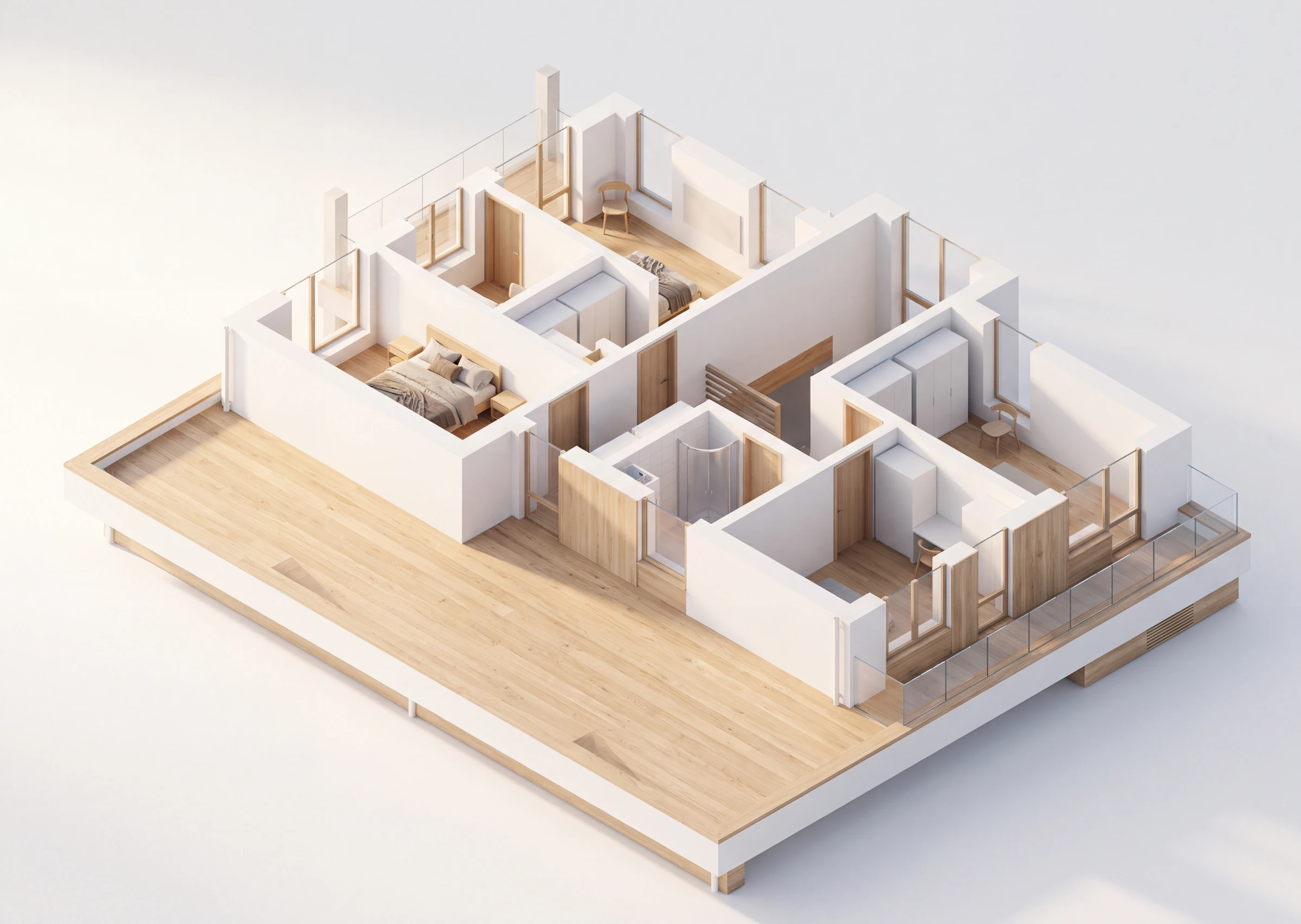

План второго этажа индивидуального частного дома
Все этажи и кровля передаются конструктору как единая согласованная геометрия.Из проекта «Формы и Нормы»

4. Инженерные системы

Водоснабжение и канализацию, отопление и вентиляцию, электроснабжение можно частично вести параллельно, но только при общей координации. Изменение котельной, шахты или оборудования должно одновременно отражаться в архитектуре и конструкциях.

  • ВК: 10–14 рабочих дней;
  • ОВ и решения котельной: 23–30 рабочих дней;
  • ЭОМ: 7–10 рабочих дней.

5. Проверка, выдача и сопровождение

Перед выдачей сверяются проёмы, шахты, отверстия, отметки и оборудование между разделами. После этого с комплектом знакомятся строители и технический надзор, чтобы вопросы возникали до начала соответствующих работ, а не после закупки материалов.
