Газобетон часто выбирают за ровную геометрию блоков и понятную технологию кладки. Но простота материала не означает, что дом можно собрать по одной планировке: ошибки обычно возникают на границах разных конструкций.

Проектируют не блок, а весь дом
Несущая способность стены зависит от её толщины и высоты, расположения проёмов, опирания перекрытий и кровли. Нагрузки должны пройти от стропил через стены к фундаменту без случайных концентраторов и неподготовленных участков кладки.
Поэтому архитектурная и конструктивная части развиваются вместе. Широкое остекление требует рассчитанной перемычки, большой пролёт — понятной схемы перекрытия, а сложная кровля меняет распределение нагрузок на стены.
Газобетон работает предсказуемо, когда в проекте заранее определены все места передачи сосредоточенных нагрузок и примыкания к более жёстким конструкциям.

Кладка, проёмы, перемычки и армопояса

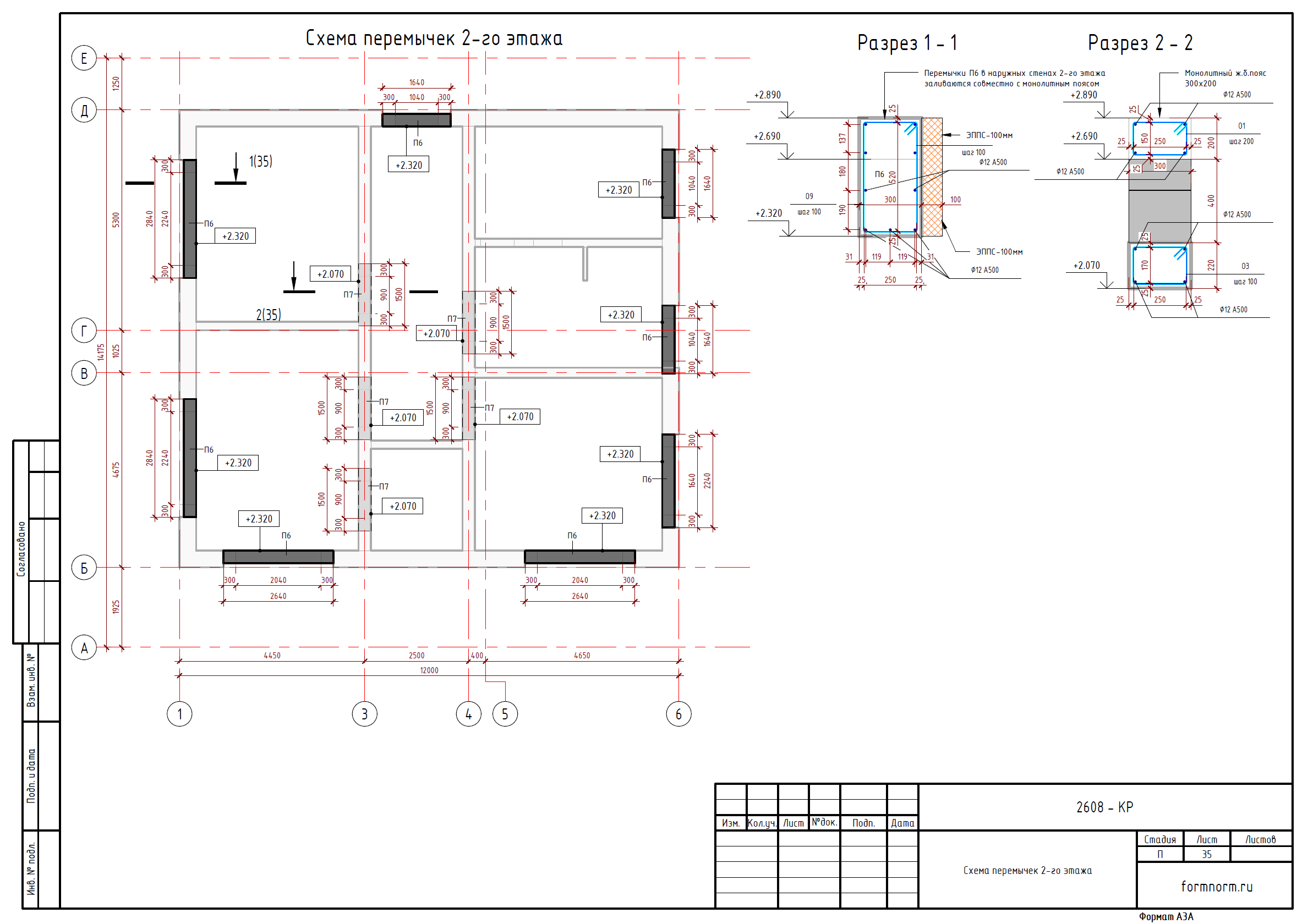

На планах фиксируют толщины и привязки стен, марки блоков, участки усиления и опирания. Для каждого проёма назначается перемычка: заводская, металлическая или монолитная — в зависимости от пролёта, нагрузки и архитектурной геометрии.

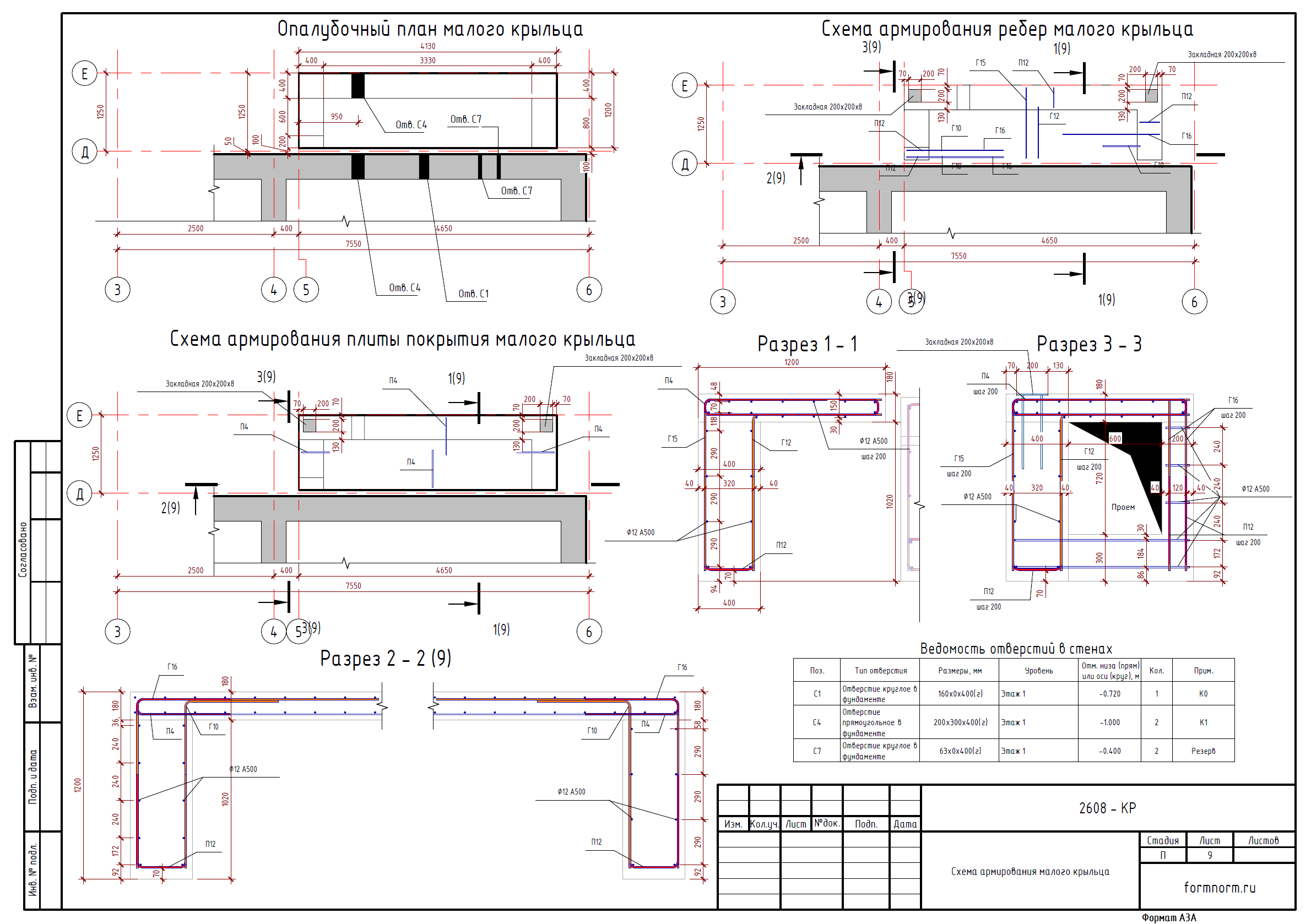

Армирование кладки и монолитные пояса нельзя назначать одной универсальной схемой. Их расположение связано с конструкцией перекрытия, фронтонами, формой кровли и локальными нагрузками. Проект показывает не только общий принцип, но и конкретные отметки и сечения.

Перекрытия и кровля должны опираться на рассчитанную схему

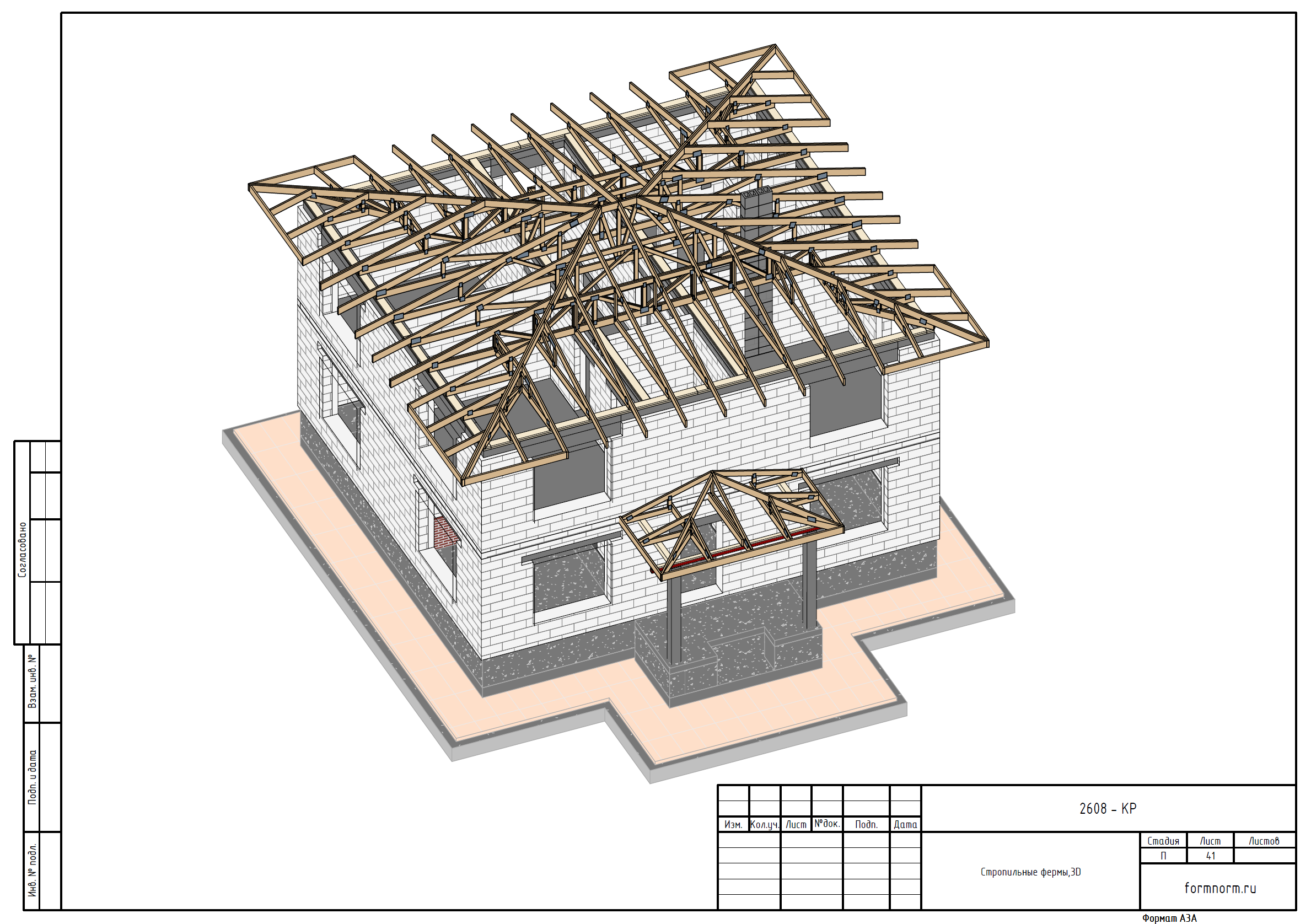

Плиты или балки перекрытия передают на стены разные нагрузки и требуют разных опорных узлов. В проекте проверяют направление пролётов, глубину опирания, монолитные участки и связь с лестничным проёмом. Стропильная система согласуется с несущими стенами нижележащего этажа, а не располагается независимо от них.

Что получает строитель

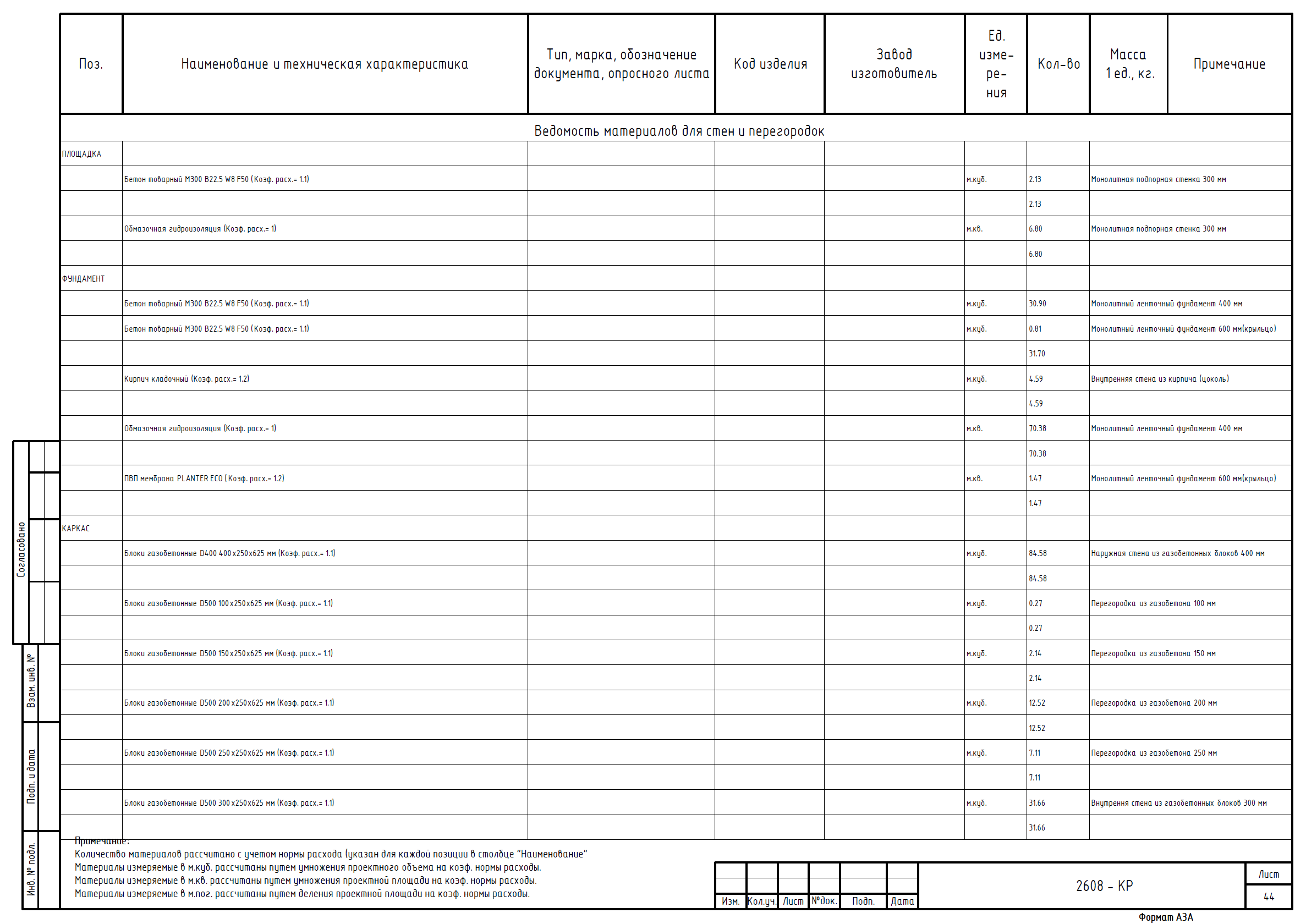

Рабочая документация включает планы фундаментов и стен, схемы перемычек и монолитных участков, планы перекрытий и кровли, разрезы, узлы и спецификации. Состав зависит от конкретного дома: одинаковый материал стен не делает одинаковыми два проекта.
До начала работы нужны данные об участке, геология, желаемая планировка, этажность и архитектурный образ. Затем архитекторы, конструкторы и инженеры уточняют решения совместно — так инженерные проходки не конфликтуют с перемычками, балками и армопоясами.
